  疫情就是命令,防控就是责任。自新冠肺炎疫情暴发以来,基本建设局认真学习贯彻习近平总书记重要讲话精神,第一时间将院党组决策部署贯彻到位,全力做好基本建设领域疫情防控工作,确保疫情防控和业务工作“两手抓、两不误”。

加强制度建设

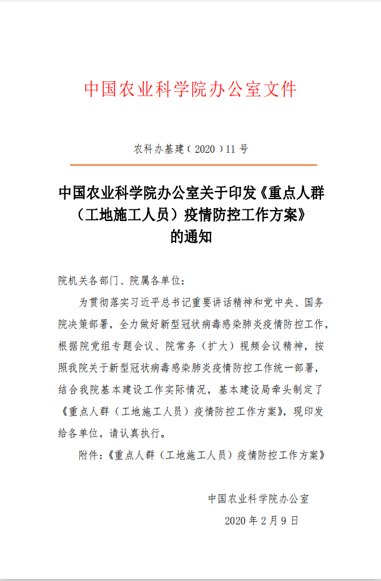

  我院在建项目多、建设地点分散、施工现场流动人员多、复工情况十分复杂,既要全院“一盘棋”落实院党组决策部署,又要结合地方建设主管部门意见要求,精心制定了《中国农业科学院重点人群(施工工地人员)疫情防控工作方案》,并于2月9日印发院属各研究所、项目参建单位等执行。同时指导研究所按建设项目成立疫情防控工作组,严格执行国家、地方有关要求,制定并严格执行现场疫情防控工作方案、应急预案。

各单位严格制定防疫方案

强化工作调度

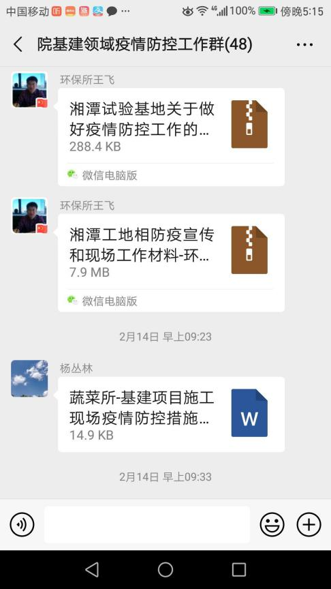

  为加强实时调度,新建立了院基建领域疫情防控工作微信群,每天统计全院51个在建项目的现场防控情况、新进场人员情况、开复工计划以及劳务人员进场计划。做到文字、图片、视频等及时传送,报告、指令、经验等随时共享。截至2月19日,水稻所综合实验室项目、成都中心一期建设项目申请复工获得地方行政主管部门批复,并于2月20日复工。目前全院基建项目现场留守值班人员65人,全部封闭式管理,身体状况良好。

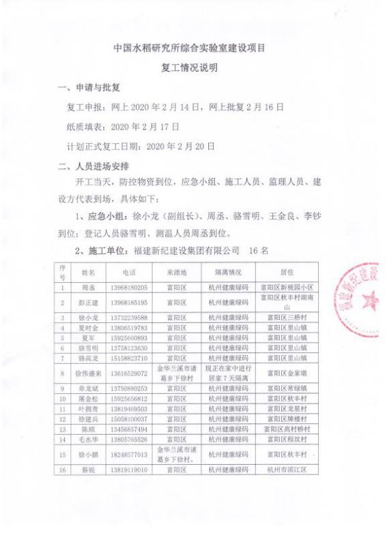

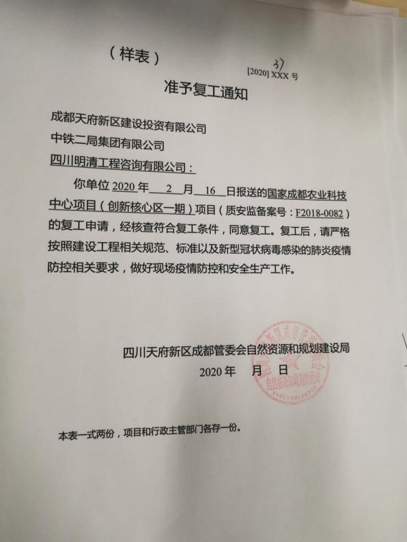

水稻所、成都中心复工情况

全面监督检查

  疫情防控关键在抓落实。院基建局会同院后勤中心、及相关建设单位,每周召开视频会议调度工作,实现疫区项目、重点项目、难点项目、新开复工项目视频调度全覆盖。19、20日,针对国家作物种质库、中国农业科技国际交流中心(2号地)、马连洼研究生宿舍、中式肉类菜肴制品加工技术集成实验室等京区重点工程进行现场防控检查,督促各项目单位、施工单位等加大对返京和新进场人员隔离和生活保障方面的防控力度,严格执行北京市住建委关于项目开复工的具体要求。

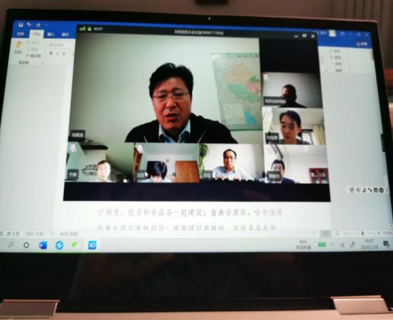

局领导进行视频调度和现场检查

做好分析研判

  疫情暴发对全院基本建设工作造成了较大影响,绝大部分项目2月底难以开复工,后期还可能引发一定的经济纠纷。为抢抓机遇和未雨绸缪,基建局通过微信、电话、视频会议等信息化手段,结合现场督导检查,及时掌握各项目实际情况和面临的困难,分析了疫情对建筑行业影响,预判疫情对我院基建工作的整体影响,以及对项目本身工期控制、成本控制、合同履约带来的不利影响,同时专人收集北京、上海、天津、山东、河南、湖北、湖南等院属单位所在省市针对疫情出台的相关政策和文件,提早研究切实有效的管理和应对措施,指导全院各项目单位防控风险、减少损失。
